民國六十八年十二月廿五日,在台灣鐵路史上,是個具有重大意義的日子。耗資新台幣七十三億、費時六年、十項建設中最艱鉅困難的北迴鐵路,在當天舉行全線完工試車,並於六十九年二月一日正式通車。
東部居民一大福祉
北迴鐵路蜿蜒在台灣東北部的崇山峻嶺之間,北起宜蘭南聖湖,連接宜蘭線鐵路;南抵花蓮田浦,和花東鐵路聯軌,全長八一.六公里。這條東部大動脈的完工,使台灣交通朝環島鐵路的目標邁進了一大步,可以加速促進東部地區的繁榮,為當地居民帶來更多的便利與福祉。
台灣由於中央山脈的阻隔而形成東西兩部。西部平原廣大、人口密集、產業發達、交通便利,發展相當迅速;東部則依山面海、地勢孤立,以致人口較少、發展較緩,主要原因在於缺少一條舒適便捷而又安全的東西交通孔道。
過去多年來,台灣東北部的對外交通主要靠蘇花公路,但是蘇花公路是單行道,又盤旋在群山峻嶺之上,安全性較低,每逢颱風、豪雨,交通常因坍方而中斷,所能發揮的功能有限。至於空中航線,由於座位有限、票價昂貴,無法成為大眾化的交通工具。因此興建北迴鐵路,一向是東部居民的願望,也是有關當局多年未了的心願。
(孟慶常)
是一多年的心願
早在台灣光復初期,台灣省政府就想要興建北迴鐵路,民國卅六年,曾派隊前往探勘,當時因工程費用龐大而未能實行。但是政府想要興建北迴鐵路的決心,始終不曾動搖,從民國五十二年到六十年間,又陸續前往實地探勘,作經濟調查、地質調查、定線測量及可行性研究等。
民國六十二年十月,政府決心全力進行十項建設,興建北迴鐵路的計畫始告付諸實現。當時由台灣省政府交通處設置北迴鐵路工程處負責執行,榮民工程處承辦土木及建築工程。接著隨即展開施工地段的土地徵購。
由於東部居民,非常渴望興建北迴鐵路,紛紛掀起捐地、獻金的熱潮,在大家的配合與支持下,首期的徵購土地工作進行得極為順利。於是在當年十二月廿五日南北兩端同時破土興工。從此開始遭遇無數艱難險阻,全賴全體工程人員堅毅不屈、刻苦犧牲的精神,方能排除萬難、化險為夷,以事實證明了「人定勝天」。

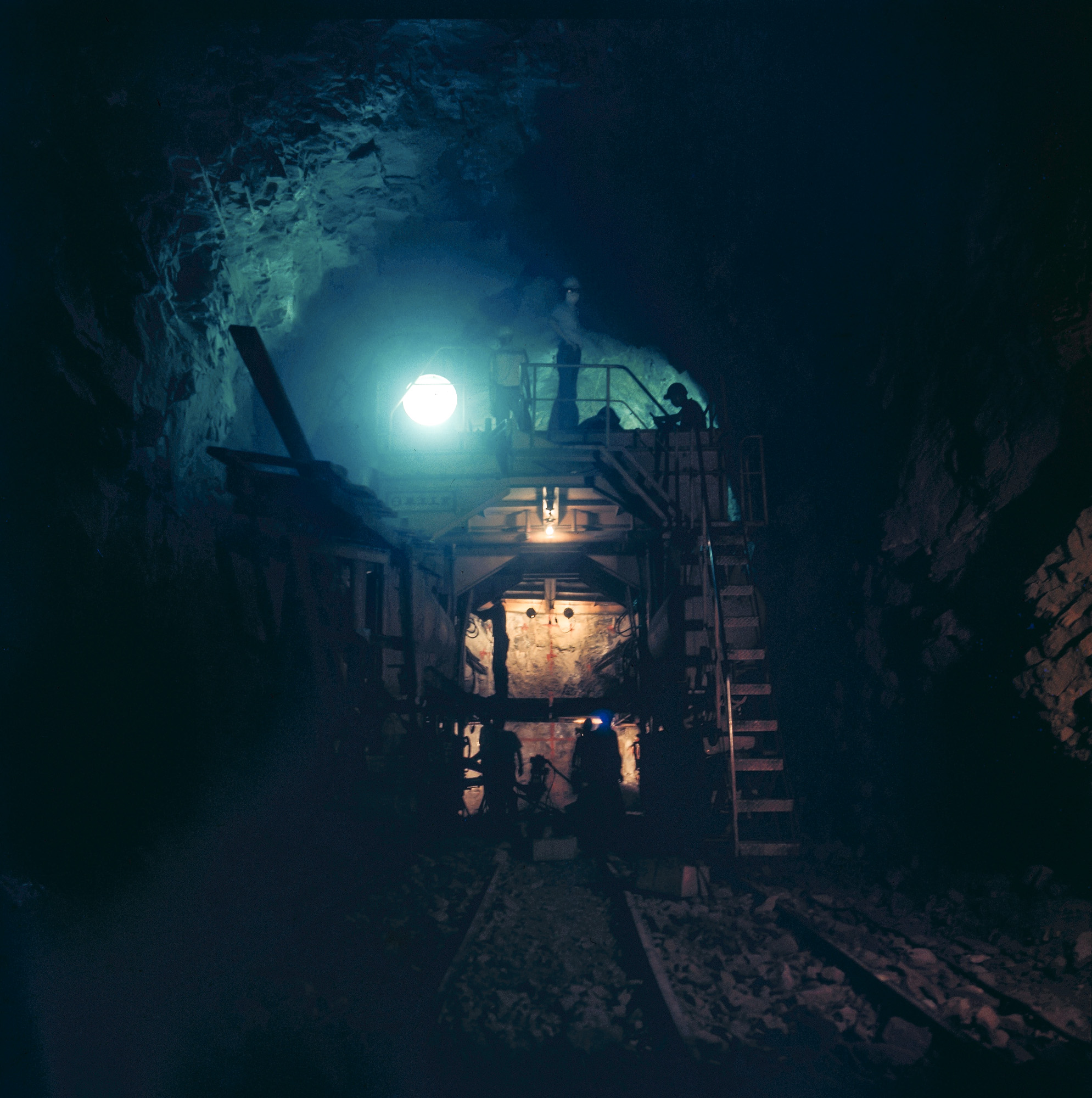

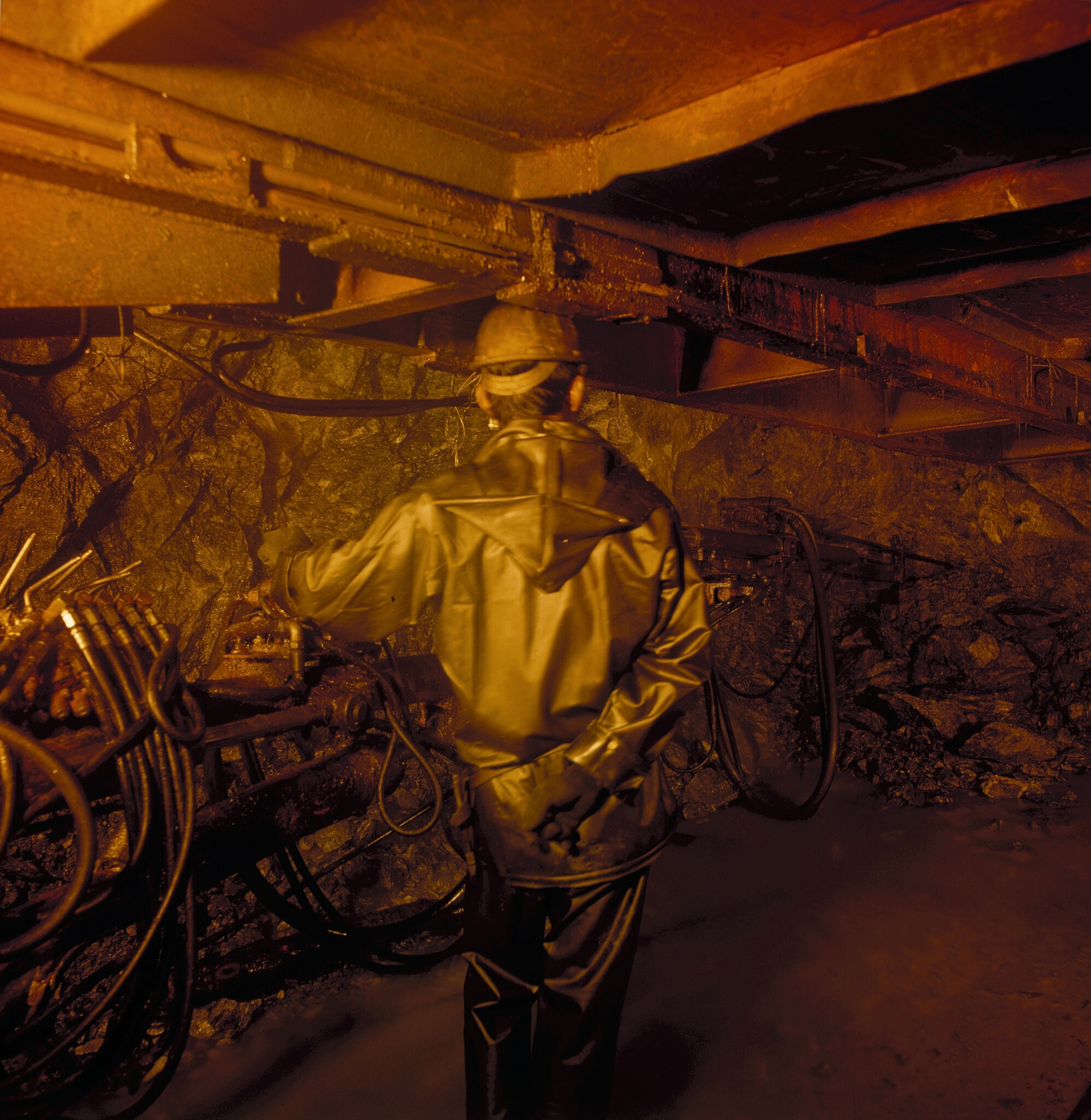

隧道是北迴鐵路最艱鉅的工程,工程人員在漆黑的山洞中,用門型鑽堡日夜不停的趕工,把一座座山頭打通。(孟慶常)
艱難的隧道工程

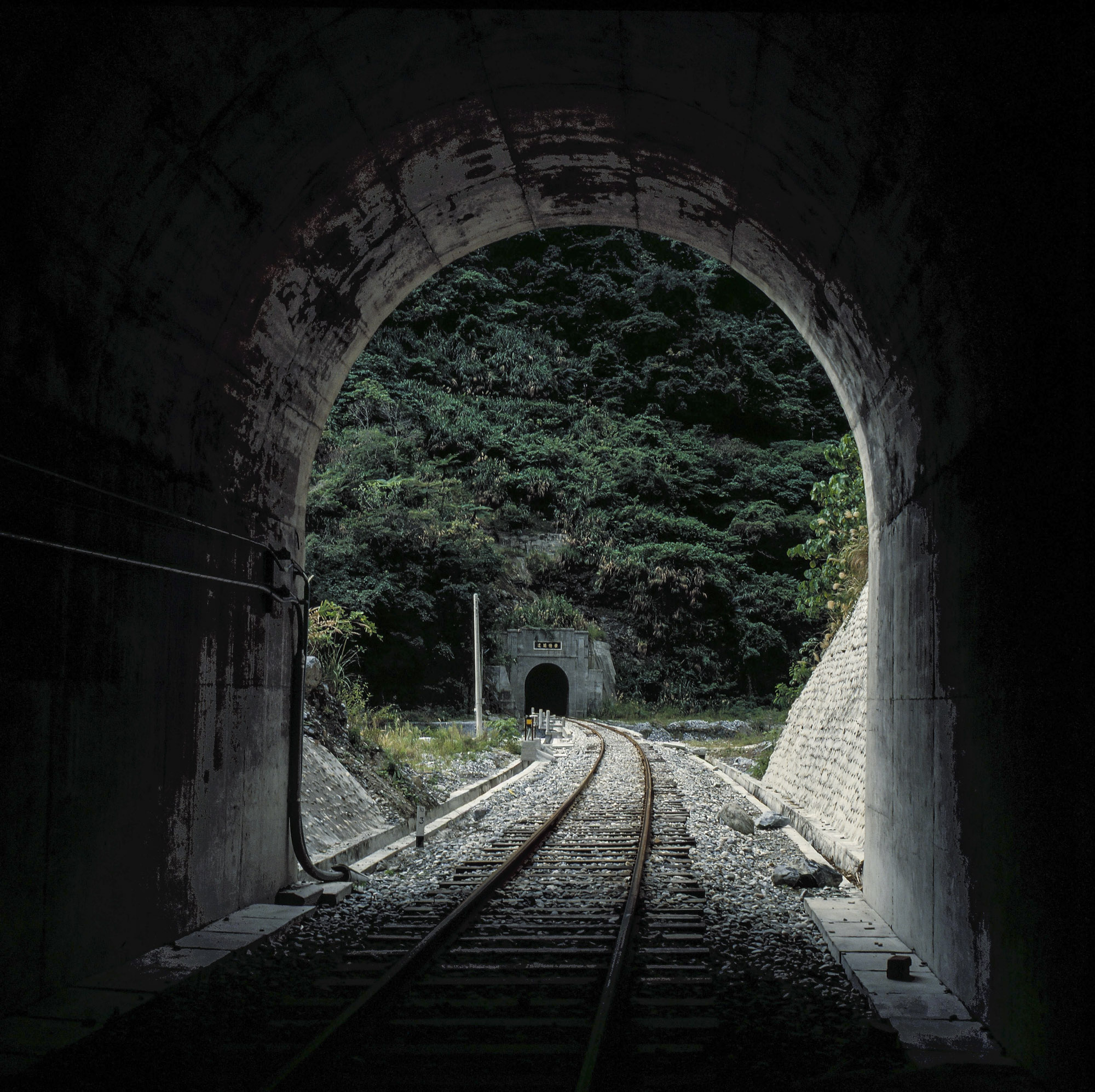

北迴鐵路總長雖然只有八一.六公里,但是由於工程都在群山或急湍中進行,有一半以上的路線是大大小小的隧道和橋樑。本來逢山開洞、遇水架橋是構築鐵路的原則,但是東部山區的氣候、土質與地形實在太壞,使得工程整整花了六年才完工,其中經歷的辛酸困苦,遠非外人所能想像。
開鑿隧道是鐵路工程最艱難的部分。施工初期,榮工處特地從美國進口兩部最進步的開挖機「大約翰」,準備在隧道工程中大顯身手。沒想到東部山區的土質變幻莫測,忽軟忽硬、忽鬆忽緊,遠道而來的大約翰無法施展,終因「水土不服」無功而退,而為門型鑽堡所代替。
門型鑽堡可說是北迴鐵路開鑿隧道的大功臣,它是一座約五公尺高的「n」型工作架,有六雙巨鑽,沿隧道兩側挖出幾十個炸孔,然後安放炸藥引爆,炸碎的石土隨即用運碴機剷起,由台車經工作軌道運到洞外。為了預防落磐、斷層,打通的部份立即要用鋼支堡支撐起來,然後才能進行襯砌(在隧道壁打混凝土)。

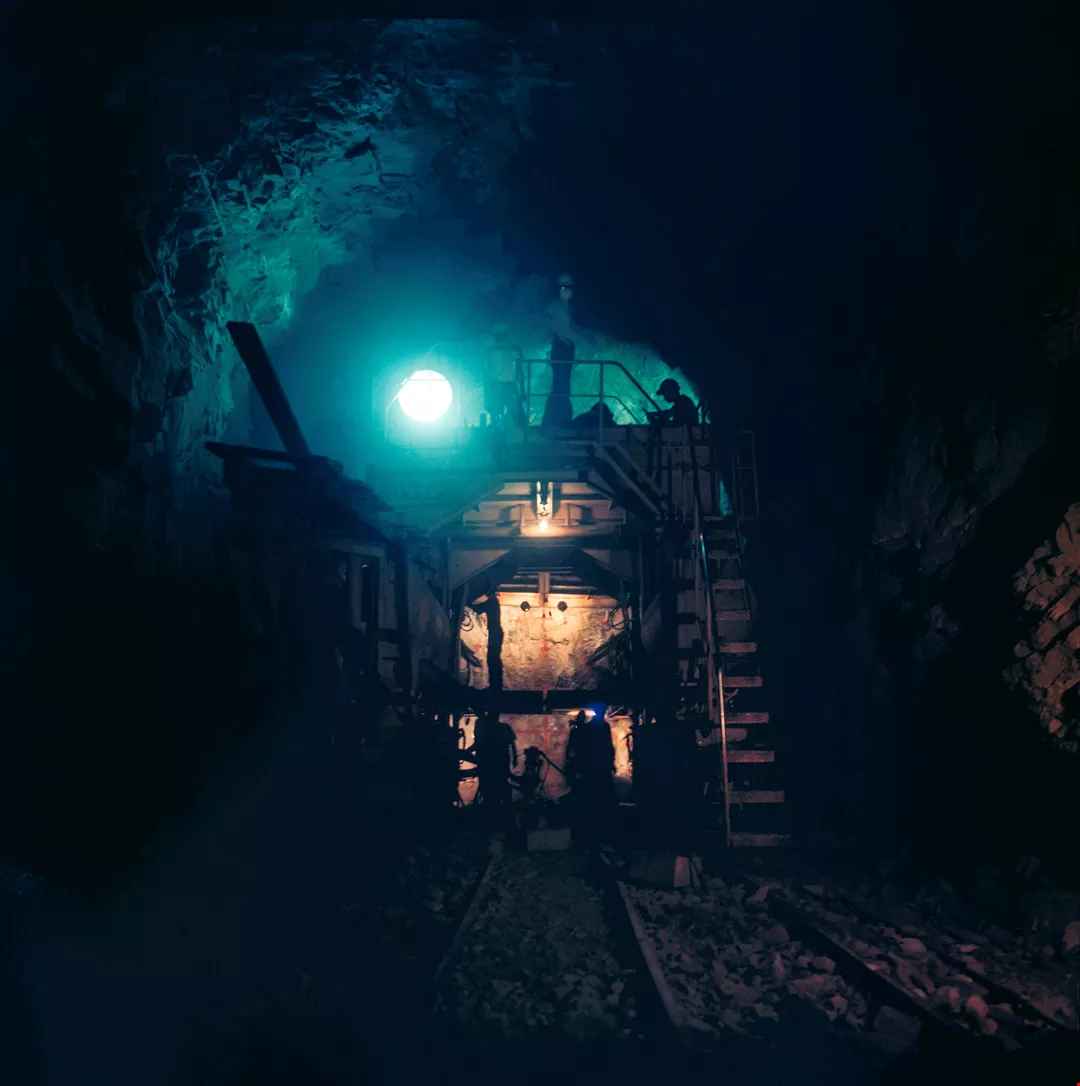

隧道是北迴鐵路最艱鉅的工程,工程人員在漆黑的山洞中,用門型鑽堡日夜不停的趕工,把一座座山頭打通。(孟慶常)
愈挫愈勇
工程初期因使用大約翰不當,工程進度落後,但榮工弟兄並未因此灰心喪志,大家共同潛心尋求解決之道。自從門型鑽堡加入工作行列之後,更是如有神助,工作得愈發起勁。
工程人員頭戴安全盔,打著赤膊,滿身汗水混著汙泥、油漬,在漆黑悶熱的隧道中,分三班晝夜不停地趕工。四壁的石牆崢嶸參差,滲水及落磐的痕跡猶在;機器聲、爆炸聲不絕於耳。工程就這樣一尺一寸地往前推進,工程人員也時時刻刻提心吊膽,唯恐下一步又遇到「抽心」和「噴水」。
抽心和噴水都是隧道工程術語。抽心就是落磐,也就是隧道挖到半途遇到斷層或土質鬆軟,岩磐突然塌陷,碰到這種情形,工程延誤是小事,若是躲避不及,就有喪命的可能。
噴水則是挖掘隧道時碰到地下水,這時整個隧道就像下雨一樣,變得陰陰冷冷,洞中到處是泥漿、積水和爆炸的塵煙。原來打著赤膊的工程人員一下子就像由炎夏掉入寒冬,大家急忙穿上雨衣、雨鞋,在泥濘濕漉中繼續奮鬥。
沒有人不怕抽心和噴水,但是卻沒有一個工程人員偷懶或退縮。只因為這群開山英雄有個堅定的信念,那就是:北迴鐵路早日完工、台灣東部早日進步繁榮、東部民眾早日過更好的生活。
(孟慶常)
總統常致關懷和鼓勵
在施工期間,日理萬機的蔣經國總統曾多次在百忙中抽空到工地慰問工程人員,親切地和他們聊天,關懷他們的起居生活。工程人員都十分感動,只有更加賣力工作,以答謝總統再三的鼓勵。
他們默默耕耘,投注時間和精力,凝聚血汗和智慧,終於所有的隧道都陸續貫通了。在十六座隧道當中,有七座短隧道、九座長隧道,幾乎每一座長隧道的施工歷程,都可寫成一部精彩的歷險記。其中以永春隧道的工程最為艱鉅。
永春隧道全長四、○二○.五公尺,比過去台灣最長的福隆「草嶺隧道」還要長兩倍,但在十六座隧道中,只不過排名第三。它的工程進行,花費了最多的時間,足足五年才完工。造成工程進行困難的主要原因是地下水的問題。
原來永春隧道有二百四十公尺是在河床底下,東澳北溪就在隧道上方三十公尺處潺潺流過。隧道開挖時,地下水滲過岩層,有如傾盆大雨般洩下,工作人員必須一邊抽水,一邊灌水泥漿固定岩層,工程煞費周章。從六十三年六月開工到六十八年九月才把整條隧道的「襯砌」完成。
(孟慶常)
學到教訓,繼續奮鬥
但是當年十月的婀拉颱風帶來山洪,使得河床的出水量每分鐘高達一百五十公噸,由於水壓過大,終於把河床下方的襯砌擠裂。工程人員雖痛心疾首,卻立即針對這次教訓,建了一系列的排水系統,包括隧道兩壁的排水孔、軌道下的排水溝及排水隧道,把地下水導引到隧道外渲洩,永春隧道這才大功告成。

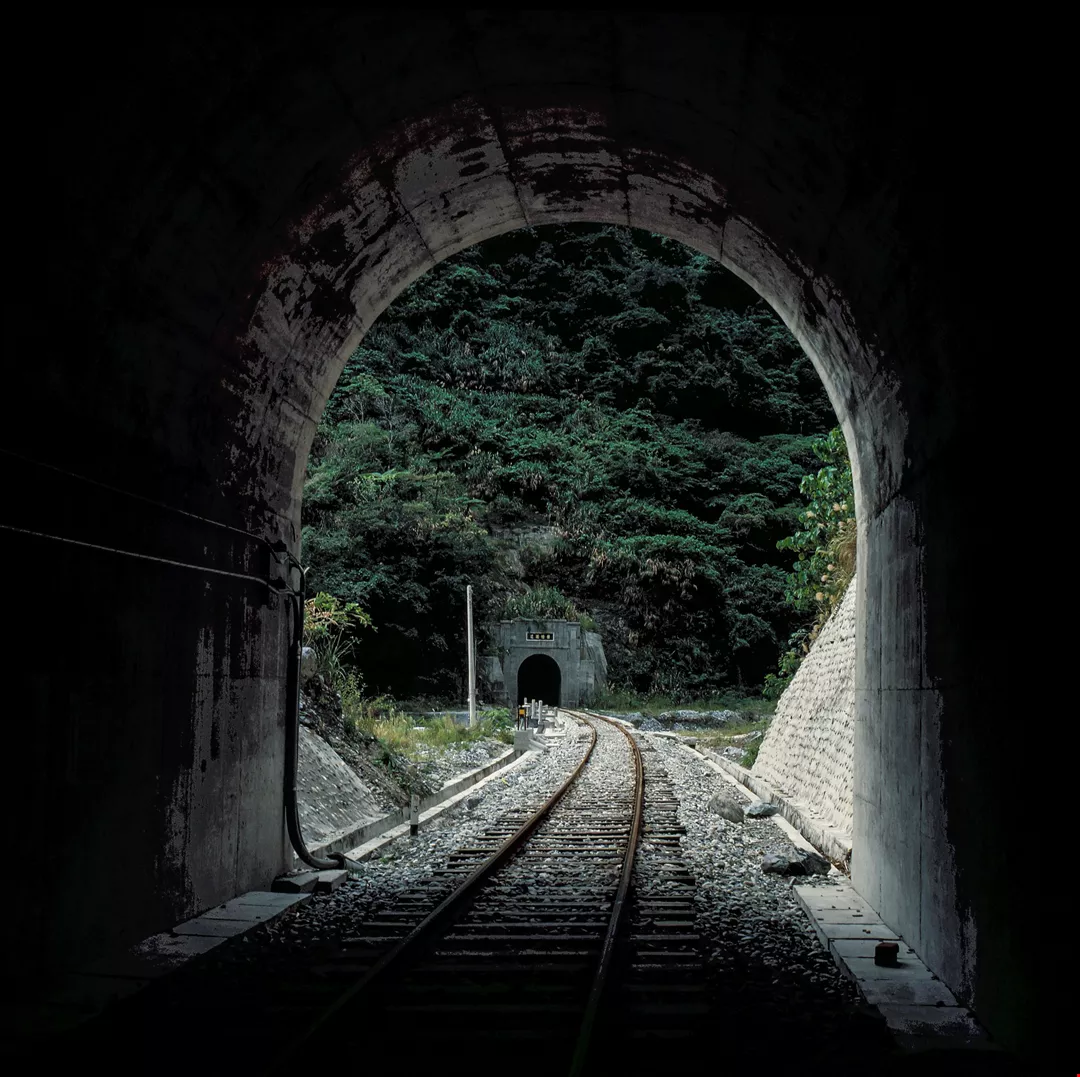

觀音隧道也是值得一提的,它的長度有七、七四○公尺,是鐵路全線最長的一條隧道,步行大約需要兩個鐘頭,火車也要走個十分鐘左右。由於這條隧道實在太長了,為了趕工,工程人員分六個工作面同時開挖,除了由南北兩端對挖之外,還從山凹打了兩個斜坑,從海邊開了兩條便道一起開挖。這樣的施工法在世界隧道工程來說,也是十分罕見。
觀音隧道的特色除了長度第一之外,在隧道中設車站,也創下新的記錄。因為觀音隧道太長,工程人員在附近又找不到適當的會車地點,索性在隧道內設站,不過觀音站並不上下乘客,站內的雙軌迴車道專供會車之用。

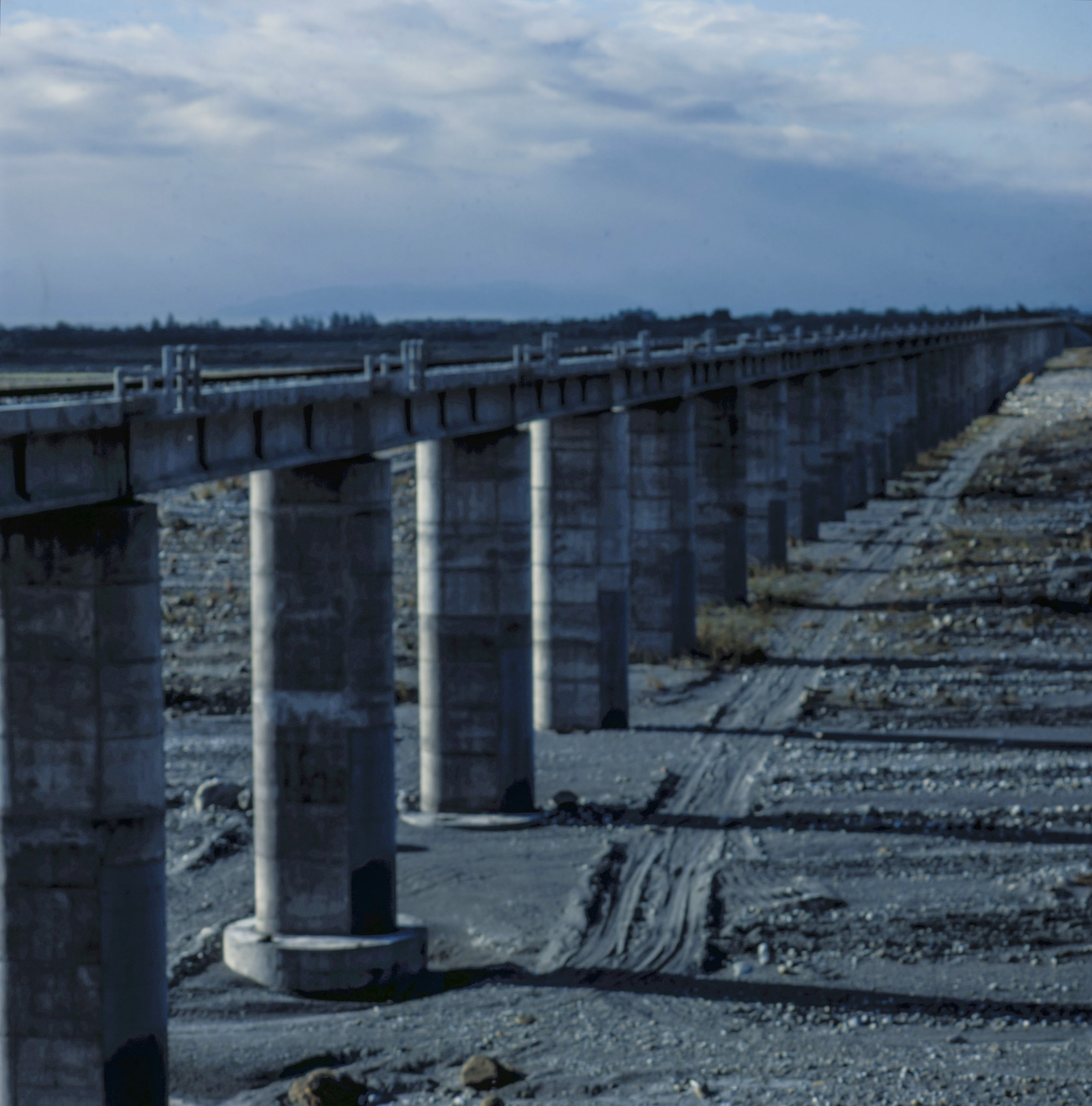

和平大橋是北迴鐵路最長的橋樑,雄偉地橫跨和平溪。下:蘇花公路本是台灣東北部的唯一交通孔道,北迴鐵路完工後,它的運輸負荷將大為減輕。(孟慶常)
隨機應變化一為二
鼓音隧道和谷風隧道也是很特殊的。這兩座隧道本來屬於同一座山,照原計畫是要挖成一座谷風隧道,但是工程人員挖到幾百公尺處,發現有嚴重的抽心現象,經過探勘後,發現有一塊滑動的地層。工程人員深恐這塊地層日後發生變化,造成意外,於是乾脆把這一段土層全部挖掉,挖走的土堆可以填滿二十萬輛卡車,於是一座山被分成了兩座,隧道也被分隔為二了。工程人員的勇氣和耐性由此可見一斑。
但是光憑「血氣之勇」是打不開「山門」的,開隧道要有專門的技術、精確的測量,才不至在兩頭對挖時,發生中間銜接不上的窘況。在這方面,工程人員也有傑出的表現。清水隧道的成績最好,南北貫通點左右只差二公厘,上下只差三公厘,而所有隧道中最差的記錄,左右也只不過差八公厘,上下只差四公厘,精確度幾乎高達百分之百,值得國人引以自豪。

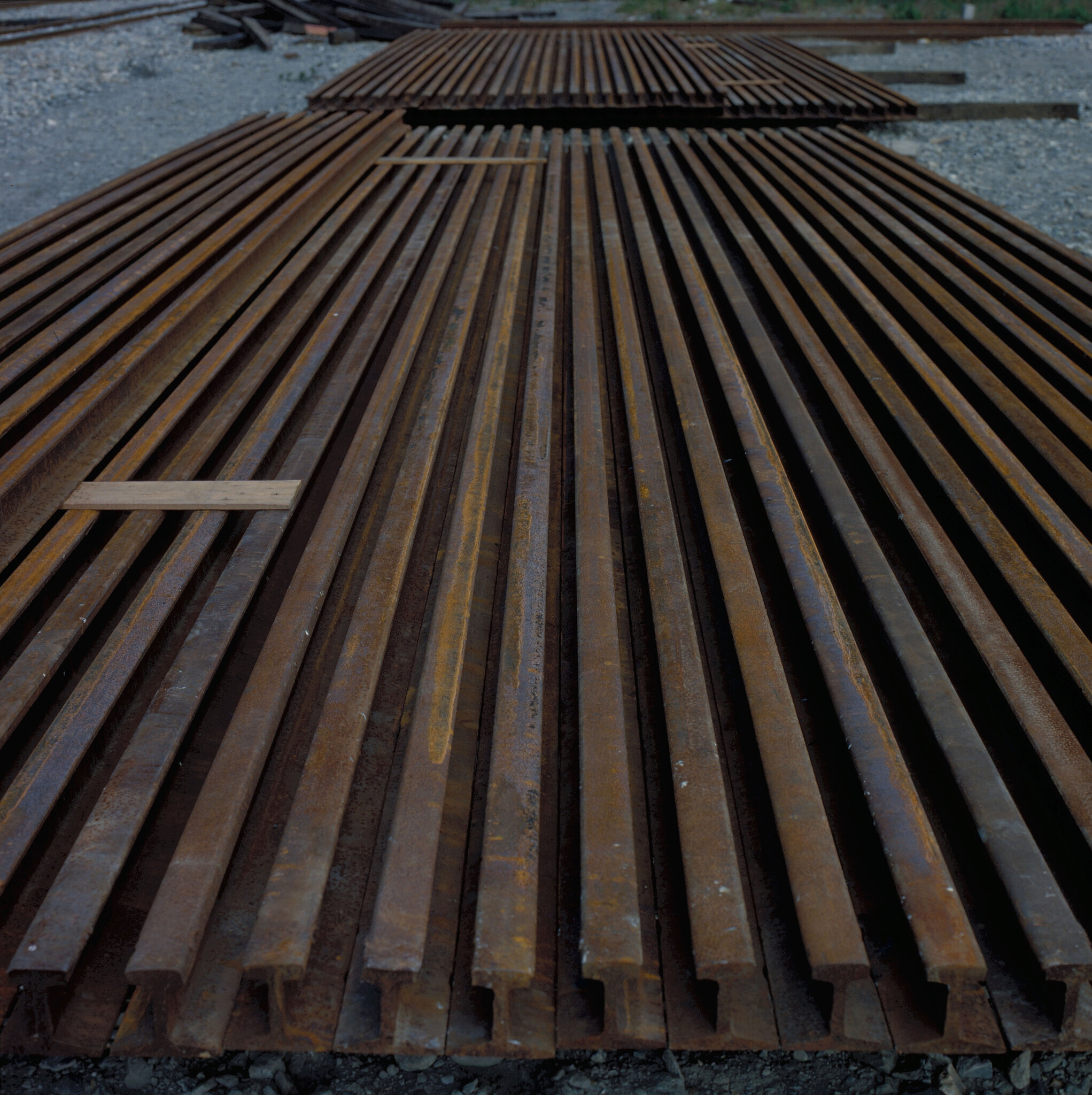

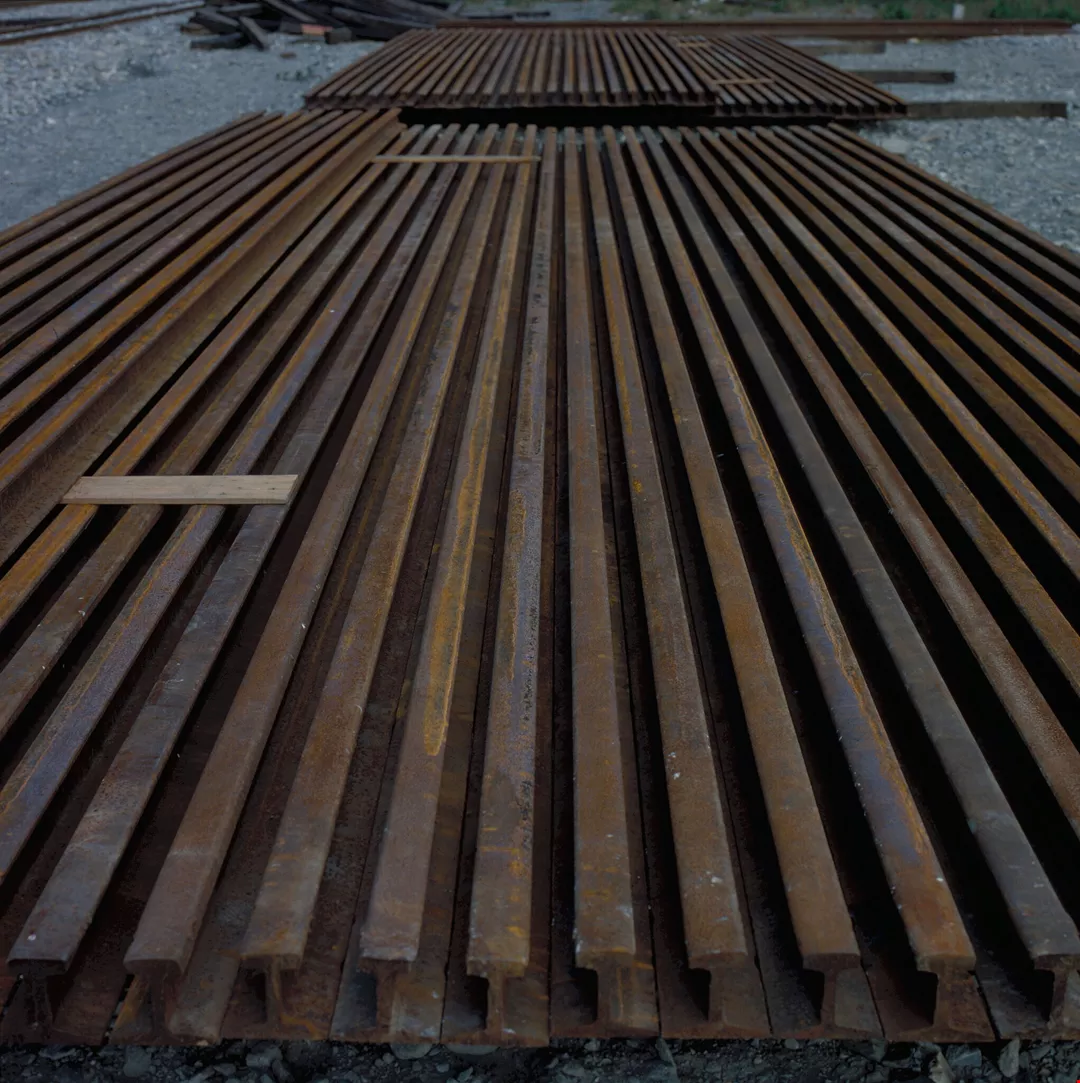

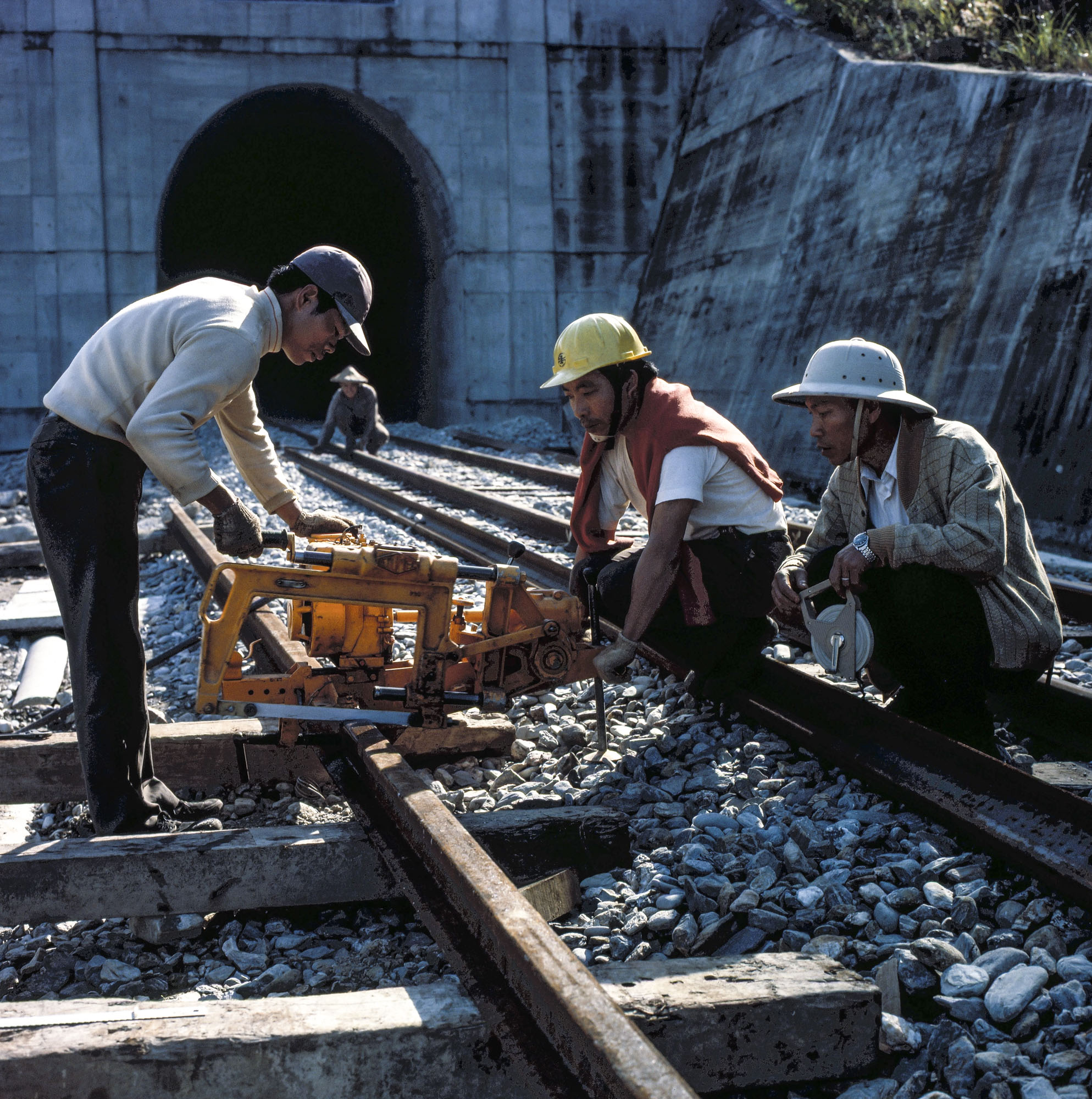

工程人員用整軌機整軌。下:一根根的鐵軌擺在工地邊,構成整齊劃一的圖案。(孟慶常)
遇水架橋的本事
除了隧道之外,橋樑特別多也是北迴鐵路的特色之一。坐在火車上,只見車子從隧道穿過橋樑,又從橋樑鑽進隧道。轉眼間,漆黑沉悶頓時又化為開闊明朗,層巒疊翠、藍天、白雲,一一映入眼簾。北迴鐵路就是用橋樑和隧道貫穿起來,其中大大小小的橋樑共有九十一座,大橋廿二座,小橋六十九座,都是工程人員用鋼筋、水泥一寸一寸搭建起來的。
和平大橋是鐵路全線最長的一座橋樑,長一、四○○公尺,以長虹之姿雄偉地跨越在和平溪上,兩條鐵軌從橋樑這方筆直地延伸到遙遠的彼方。在目前寒冷的季節裡,和平溪的河床露出大大小小參差突兀的石塊,只有幾條水流滲過其間,涓涓匯入一望無際的太平洋。

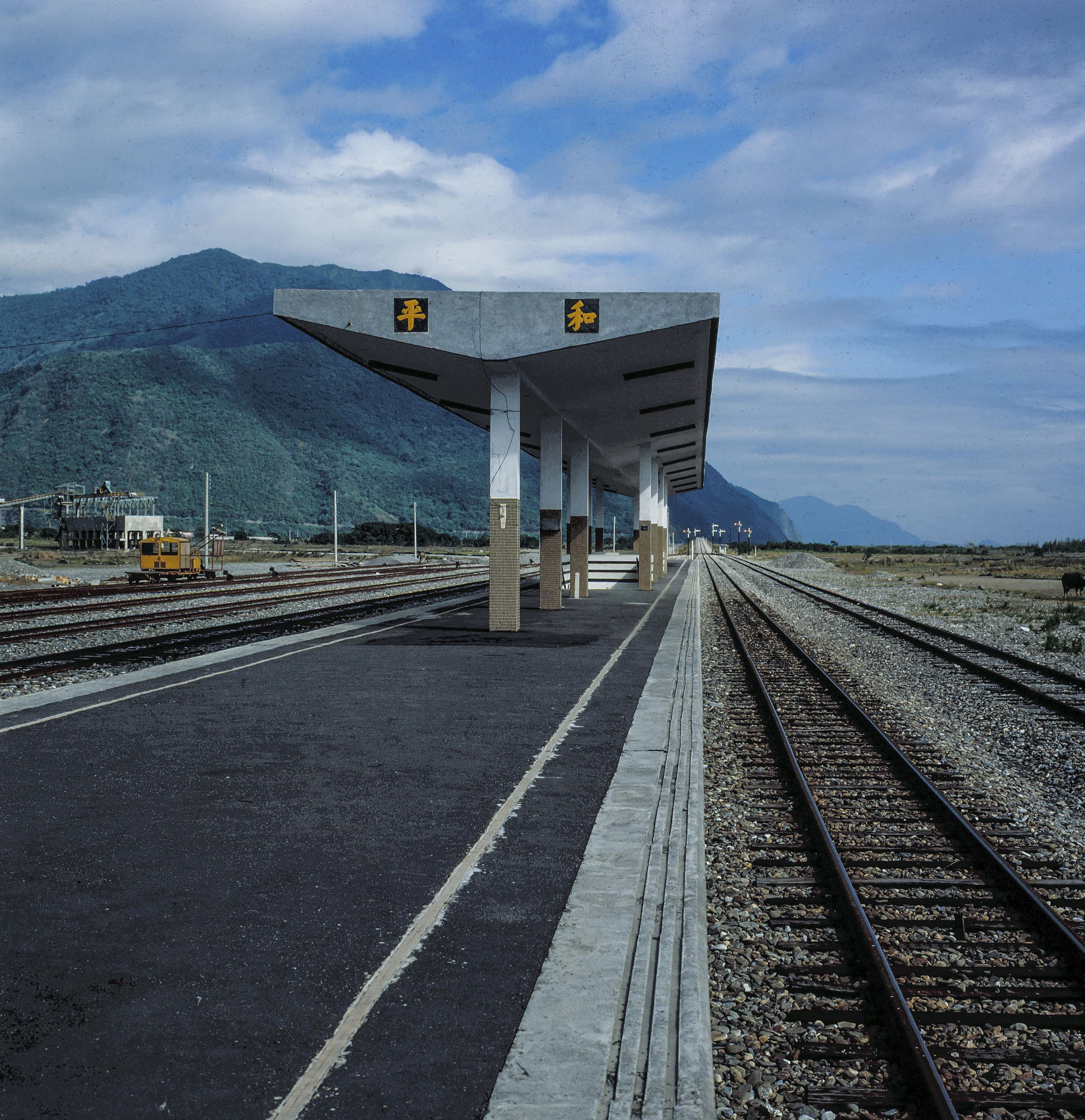

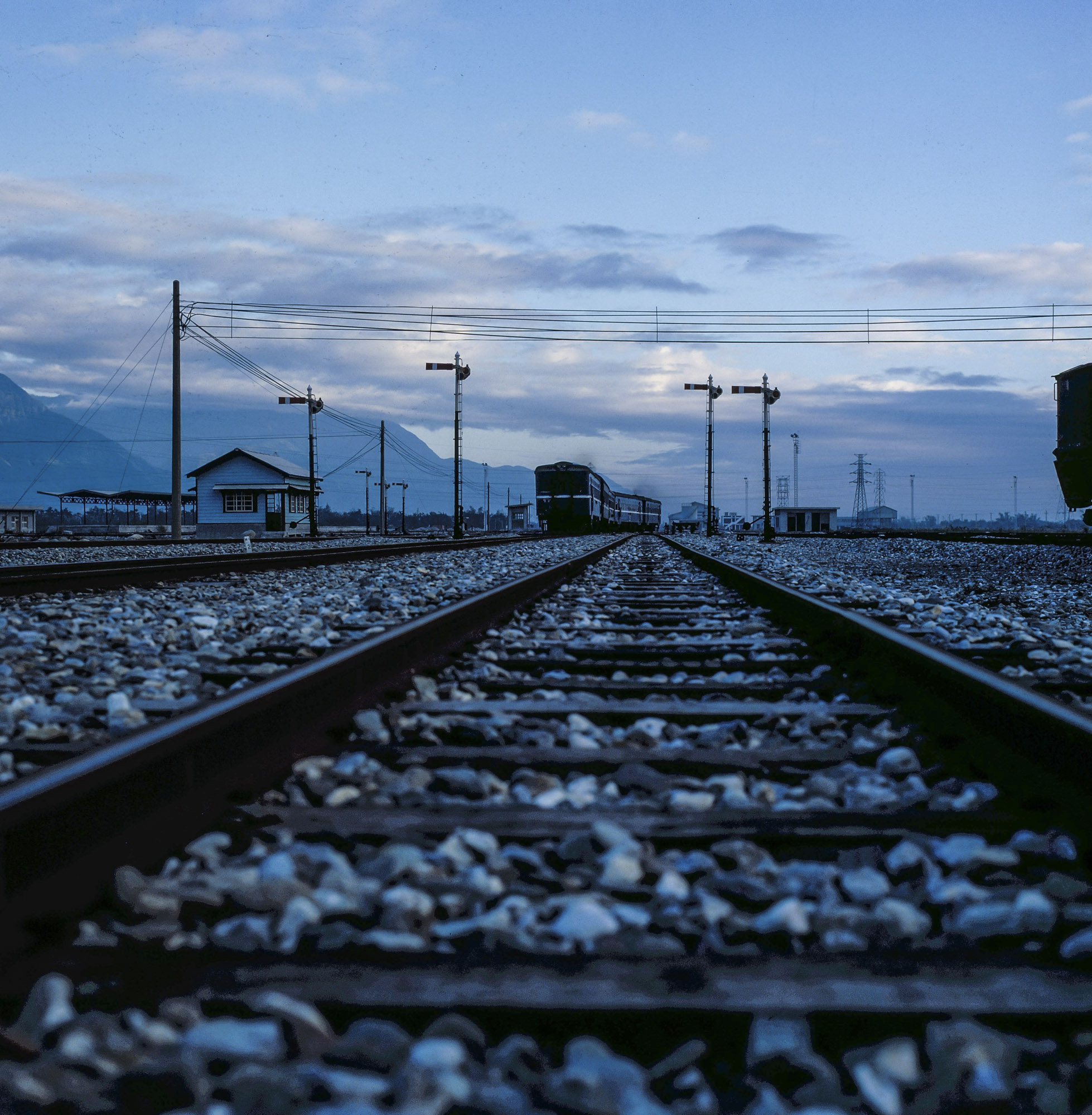

和平大橋的盡頭便是和平站,和平站是鐵路全線的中點站,也是沿線的十五座車站之一。這十五站由南而北是南聖湖、永春、東澳、南澳、武塔、觀音、漢本、和平、和仁、崇德、新城、景美、北浦、花蓮新站和田浦。這些建造方正堅實的車站,矗立在鐵道旁,嶄新的面貌,正象徵東部地區有無限的發展生機。
工程人員用整軌機整軌。下:一根根的鐵軌擺在工地邊,構成整齊劃一的圖案。(孟慶常)
舖軌需要精密的技術
當榮工處把隧道、橋樑、車站等土木工程完工後,剩下來的重要工作就是舖軌了。舖軌雖然不像隧道、橋樑工程那麼龐大艱鉅,但仍需要精密的測量和高度的技術。
舖軌是論尺進行的,不但要舖得準、舖得正,還要舖得平,否則就會有翻車的危險。像這種要求精確的工作,得靠經驗老到的師傅才行。於是工程處向鐵路局各工務段的道班房借調好手,連資深退休的老道班也在徵召之列。
有位六十多歲的老道班陳連壽,已經從鐵路局退休多年,當他獲知北迴鐵路工程需要舖軌人才,便自動請求參與。一經上陣,證明他的確寶刀未老,技術不凡,工程處為了重用人才,特別聘他做領班。為了趕工,老道班曾經積勞成疾,患了腎結石住院開刀,但他在開刀後,未及好好調養,就迫不及待趕回工作單位報到。當他重回工作崗位時,全體道班工都感動不已,歡呼相迎,老道班卻輕描淡寫地說:「這點小病,還難不倒我。」
(孟慶常)
奉獻的精神串連出整條路線
老道班的精神也就是全體工程人員的精神。在北迴鐵路漫長的六年施工期間,從工程處處長瞿福亨,榮工處主任米欽堂,到每位工程人員,都是抱著這種堅忍奉獻的精神,櫛風沐雨接受接踵而至的挑戰。如今北迴鐵路已正式通車,一切的困難都已成為過去,工程人員的心理感受如何呢?
工程處瞿處長和榮工處米主任都有類似的感觸,他們不約而同的說:「就好像懷胎十月的孕婦,好不容易生下一個白胖健康的嬰兒,真是高興得不知道要說什麼才好。」他們的比喻,充分表露了所有工程人員的心聲。
北迴鐵路通車後,從台北到花蓮,如果搭乘光華號,只需三小時十分鐘,比公路節省一半時間。時間節省很多,又可免除巔簸之苦,預計將有更多的遊客,流連忘返於東部的山光水色之間,東部地區的觀光事業可謂前途似錦。
北迴鐵路將帶給台灣東部地區繁榮。(孟慶常)
加速東部的開發

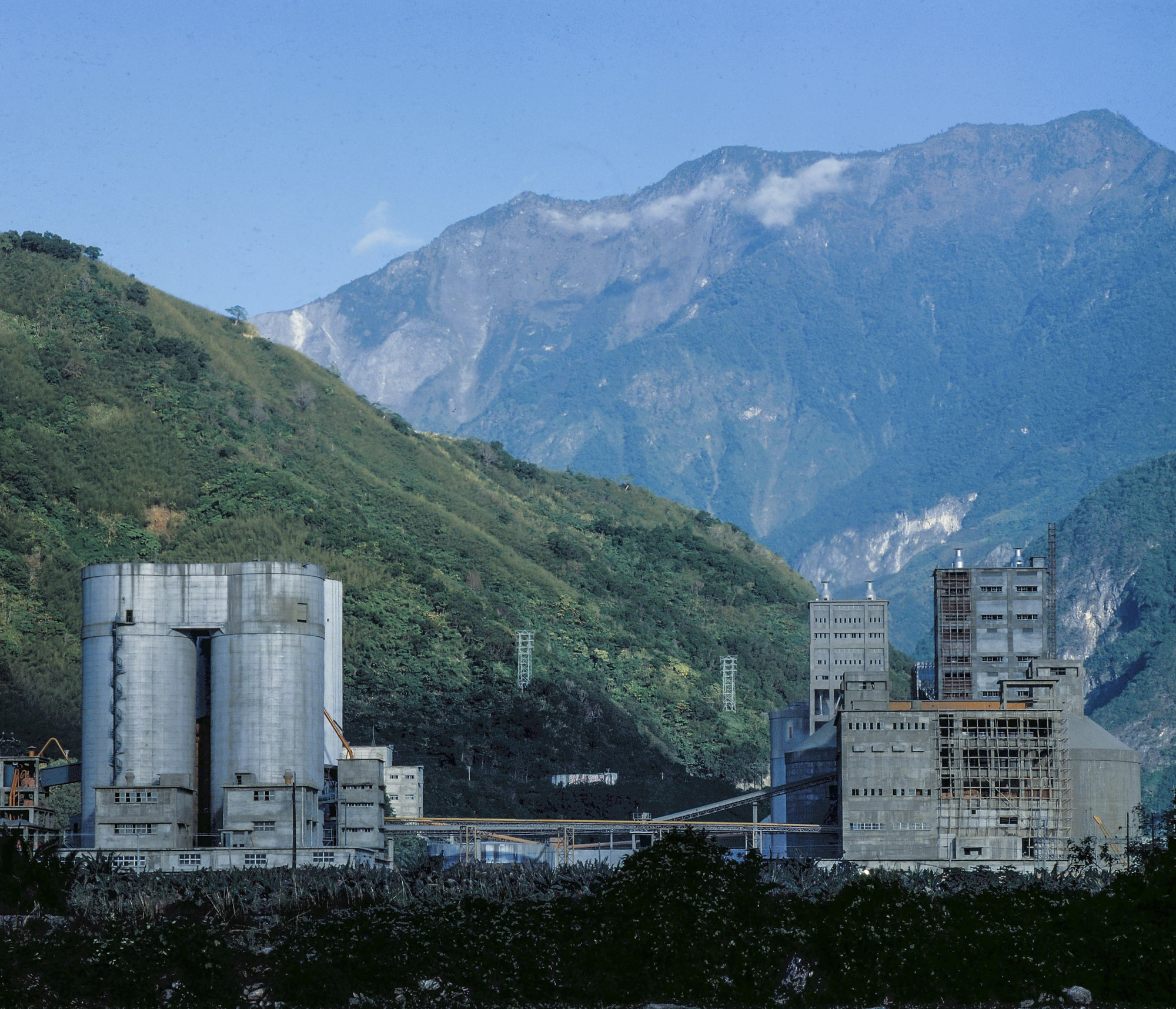

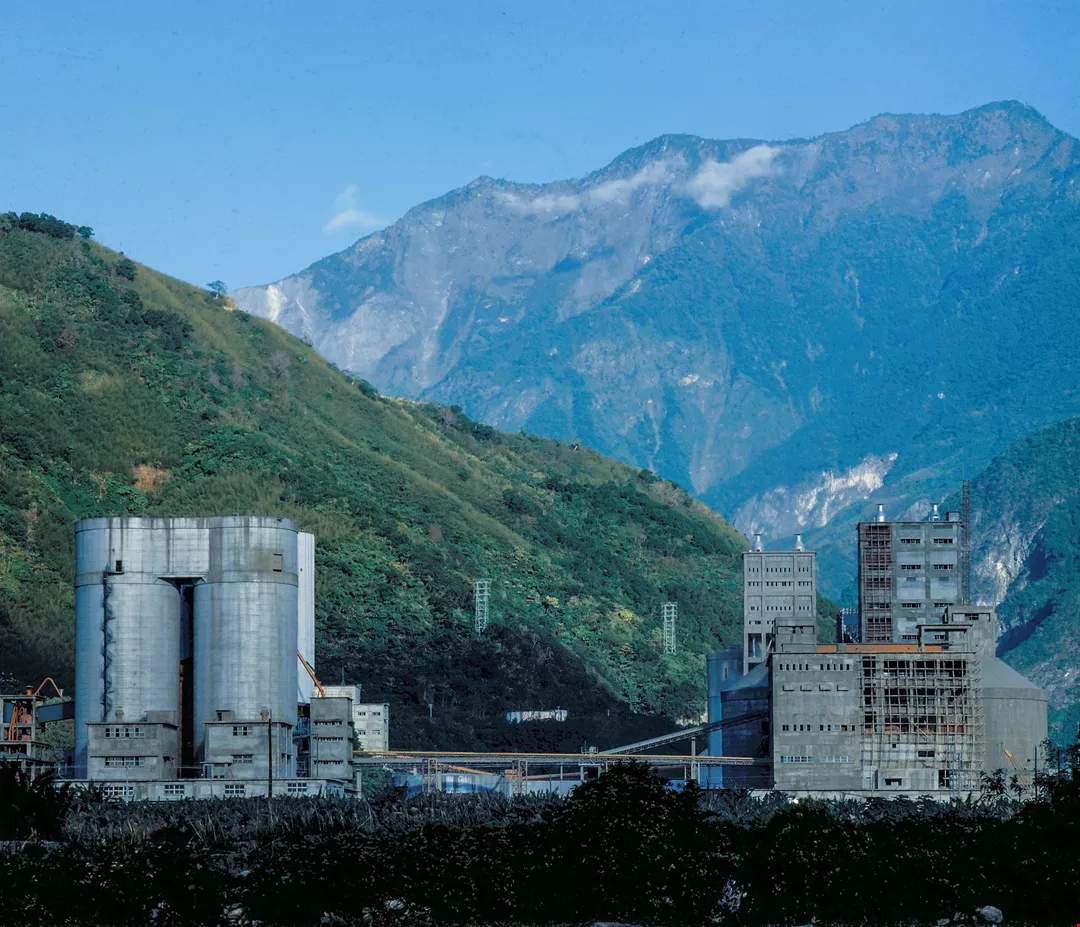

石灰石是水泥的主要原料,東部蘊藏量十分豐富,足供千百年開採,水泥工業東移已是必然的趨勢。目前我們已經可以在鐵路沿線東澳、和平、新城三站,看到水泥工廠的大煙囪,正冉冉冒煙。
至於東部的其他資源,也將因北迴鐵路的通車而充分開發。林產方面,東部森林藏量約佔全省總材積的三分之一;漁業方面,東海岸的漁港正待開發;廣闊的草原和山坡地更是發展畜牧的理想地區。除此之外,花蓮港的腹地將因北迴鐵路而大為擴展,自台東、花蓮延伸到台灣西北部,必可充分發揮港口吞吐的功能。
然而興建北迴鐵路,除了上述的經濟效益之外,還有更大的收穫,那就是我們從施工過程中建立起自信心,吸取了許多寶貴的經驗,並為國家培育出一批開鑿隧道的人才。他們將成為興建南迴鐵路的中堅份子,繼續為台灣的繁榮發展添加新頁。
台灣東部的田園風光。(孟慶常)

北迴鐵路蜿蜒在崇山峻嶺間,是工程人員智慧與血汗的結晶。(孟慶常)

水泥工廠已在北迴鐵路沿線建立起來,開採台灣東部蘊藏豐富的石灰石。鐵路局員工操作號誌槓桿。和平站是北迴鐵路的中點站。(孟慶常)
